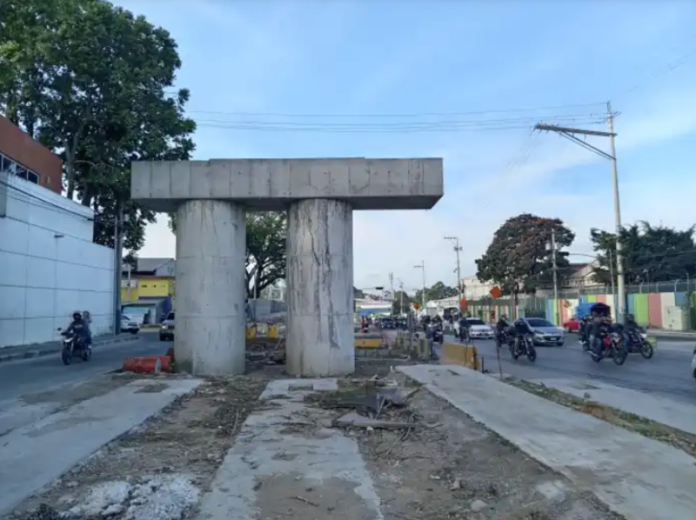

El CIV deberá entregar un plan de reactivación de la construcción del paso a desnivel de la Petapa
El CIV deberá entregar un plan de reactivación de la construcción del paso a desnivel de la Petapa. Foto La Hora: CIV

El Ministerio de  Comunicaciones, Infraestructura y Vivienda (CIV) deberá entregar un plan de reactivación para completar la construcción del paso a desnivel en la avenida Petapa en la zona 12 capitalina.

El pasado 13 de agosto, la Corte de Constitucionalidad (CC) otorgó un amparo en definitiva a favor de un grupo de ciudadanos que accionó legalmente, sosteniendo que la construcción de dicha estructura, al quedar a medio proceso, violaba derechos de locomoción, entre otros.

La acción fue promovida desde el 3 de marzo del presente año, por Jonathan Estuardo Moran Castro, Anselmo Coc Caal, y Cristian Josué López Pérez (representante común) en contra de:

  • El Presidente de la República de Guatemala
  • El Ministro de Finanzas Públicas (Minfin)
  • El Ministro de Comunicaciones, Infraestructura y Vivienda (CIV)
  • El Coordinador Ejecutivo del Fondo Social de Solidaridad (FSS)

De esa cuenta, la CC indicó que «de manera inmediata, (las autoridades denunciadas) deberán realizar y adoptar cuanta medida sea necesaria para continuar, ejecutar y concluir la construcción del proyecto “Construcción Paso a Desnivel, Avenida Petapa y 53 Calle Zona 12, Guatemala, Guatemala”

Asimismo, el máximo Tribunal señala que las autoridades mencionadas «deberán formular y ejecutar, dentro de un plazo de treinta días hábiles, un Plan de Reprogramación de Ejecución de Obra».

Dicho plan debe contener:

  • Un diagnóstico actualizado del estado físico
  • Diagnóstico financiero del proyecto
  • Reprogramación de recursos presupuestarios pertinentes
  • Cronograma específico de actividades hasta su finalización
  • Divulgación pública del proceso en el portal de compras y contrataciones Guatecompras y en los portales de transparencia correspondientes

Además, la CC indica que «si la reactivación del contrato vigente no fuere posible conforme a la ley, deberá promoverse un nuevo procedimiento de contratación pública urgente», según se lee en los documentos a los que tuvo acceso La Hora.

El máximo Tribunal dejó estipulado en el amparo que en caso de incumplimiento se impondrá a cada uno de los denunciados, una multa de Q2 mil.

Asimismo, delega a la Contraloría General de Cuentas (CGC) realizar auditorías especiales sobre el avance físico y financiero de la obra con efectuando informes trimestrales, los cuales deberán publicarse para conocimiento de la ciudadanía.

La Hora consultó al CIV sobre el plazo para la entrega del plan. La entidad indicó que el plazo es hasta finales de septiembre.

paso a desnivel Avenida Petapa

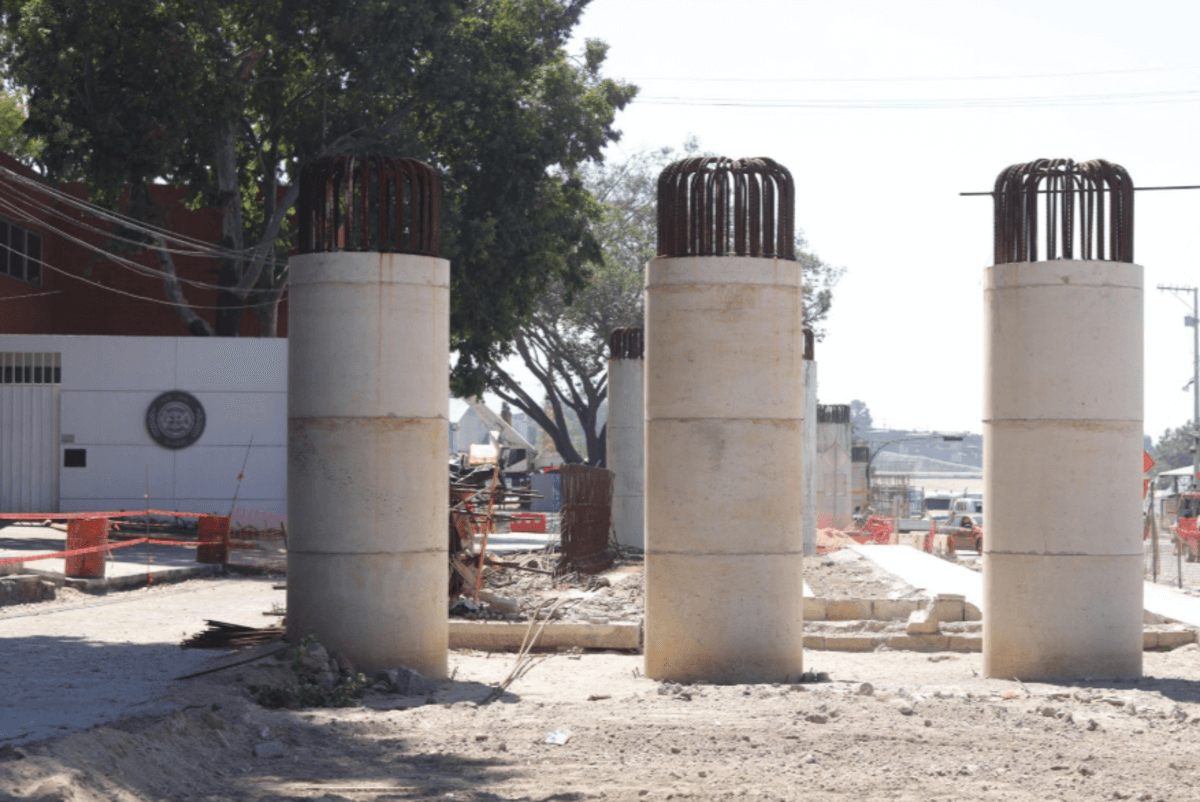

La obra se ubica en la avenida Petapa y 53 Calle Zona 12 capitalina. Foto La Hora: CIV

SUSPENSIÓN DE LA OBRA

Los trabajos del paso a desnivel de la avenida Petapa se habían suspendido de manera definitiva debido al poco avance de trabajo que realizó la empresa constructora, CEBCO, propiedad de Mario Alejandro Ceballos Sosa.

La medida había sido confirmada por el titular del CIV, Miguel Ángel Díaz Bobadilla en abril del presente año. Esta obra data de junio del 2022 cuando fue adjudicada.

No obstante, fue suspendida de manera temporal porque la constructora señaló ser afectada por actos de delincuencia en la zona. Al retomar la obra, los trabajos avanzaron poco, según una auditoría de la CGC, por lo que se procedió a la suspensión definitiva.

CC ordena al CIV retomar construcción de paso a desnivel de la Petapa, que había sido suspendida en definitiva

Heidi Loarca
Soy periodista apasionada por los temas políticos, económicos y sociales. A través de las noticias se guarda un registro de lo que acontece a lo largo de la historia del país.
Artículo anteriorBalón de Oro 2025: Fecha, hora y dónde ver la gala
Artículo siguientePor PCCh y Narcotráfico: retiro de visas también podría conllevar una investigación en EE.UU.
